Herstel kluismuren en -kelders Kromme Nieuwegracht

Fase project:
uitvoering
Geplande uitvoering:
april 2025 - mei 2026
Vanaf april 2025 herstellen we samen met de keldereigenaren de muur die in het water staat (kluismuur) en kelders onder de straat (kluiskelders) bij Kromme Nieuwegracht 4 tot en met 12.
Wat gaan we doen?
We herstellen eerst de muur in het water:
- we herstellen de fundering
- we schroeven palen in de grond
- we vullen de ruimte tussen de palen en muur op met zand en klei
Daarna herstellen we de kelders onder de straat:
- we herstellen de gewelven van de kluiskelders
- we brengen een waterdichte laag aan

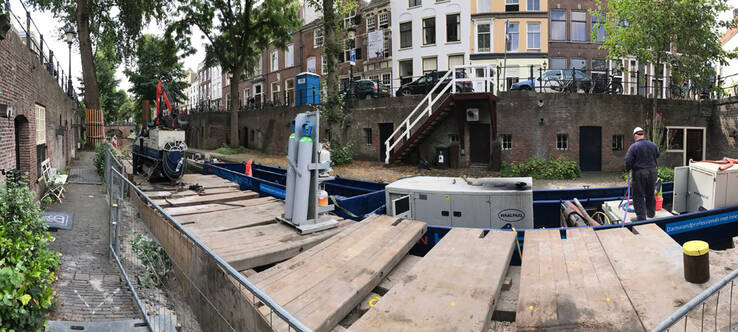

We werken vooral vanaf pontons op het water. Materiaal krijgen we met boten naar de Kromme Nieuwegracht.
Samenwerken bij herstel muren en kelders
De werven, kluismuren, kluiskelders, water en wegen zijn 1 geheel. De kluismuur is van de gemeente en is de buitengevel van de kluiskelder. De kelder is van de pandeigenaar waar de kelder bij hoort.
Gemeente en keldereigenaren pakken het herstel van de muren en kelders samen aan. Want als de gemeente aan de muur werkt, komt ze ook aan de kelder. Het werk aan de muur is voor de keldereigenaar een goed moment om de kelder te herstellen, onderhouden of waterdicht te maken. Zo werken we samen aan het behoud van ons unieke erfgoed in de Utrechtse binnenstad.
Bereikbaarheid
Als we de muur herstellen, blijft de straat bereikbaar. Sommige parkeerplekken zijn niet beschikbaar, omdat hier materiaal staat.
Als we de kluiskelders gaan herstellen, moet de straat open. Op maandag t/m vrijdag tussen 7.00 en 16.00 uur is de straat afgesloten voor alle verkeer. Na werktijd en in de weekenden kunnen voetgangers over een loopbrug lopen. Auto’s en fietsers kunnen hier niet langs.
Watersport
De komende jaren herstellen we steeds op een andere plek langs de Kromme Nieuwegracht, Drift en Plompetorengracht de kluismuur vanaf het water. U kunt niet met een boot varen vanaf de Nieuwegracht naar de Plompetorengracht en andersom, tenzij u langs deze route woont.
Planning
Het herstel van de muren en kelders pakken we zo veel mogelijk aan in blokken van ongeveer 50 meter. Zo houden we het werk behapbaar en kunnen we flexibeler omgaan met eventuele tegenvallers. Kelders graven we alleen open als dat nodig is volgens het herstelplan of als ze waterdicht worden gemaakt.
Subsidie voor onderhoud en herstel kelders
Keldereigenaren kunnen subsidie krijgen voor het onderhoud en herstel van hun kelders.
Lees meer over de subsidieregeling voor keldereigenaren in het wervengebied
Schade, aansprakelijkheid en nadeelcompensatie
Hebt u schade aan uw werfkelder of pand en kunt u bewijzen dat de gemeente hiervoor verantwoordelijk is? Dan kunt u de gemeente aansprakelijk stellen voor uw schade.
Aansprakelijk stellen gemeente, schade melden
Bent u ondernemer en hebt u winst- of inkomstenverlies door de uitvoering van werkzaamheden door de gemeente? Denk hierbij aan werkzaamheden aan de weg en werven of (verkeers-)besluiten (zoals het afsluiten van wegen). In sommige gevallen kunt u een deel van de schade vergoed krijgen. Dit heet nadeelcompensatie.
Meer informatie
- Download de app Utrechtse Werven via de Playstore of App Store
- Meld u aan voor de nieuwsbrief voor keldereigenaren
- Bekijk in het webarchief alle plannen en rapporten over het herstel aan de werven
Wat is er al gebeurd?
- 2024: muren en kelders bij Kromme Nieuwegracht 56 zijn hersteld.
- 2023: voorbereiden werk aan de muren en kelders:
- We maakten een ontwerp van hoe we het werk aan muren en kelders het beste uitvoeren.
- We voerden gesprekken met keldereigenaren over herstelplannen voor hun kelders, subsidie, samenwerking en opdrachtgeverschap. Samen onderzochten we kelders en deden we bouwhistorisch onderzoek om te weten welke kelders het meest dringend toe zijn aan herstel.
- We kozen na een Europese aanbesteding een aannemer voor het werk aan de Kromme Nieuwegracht, Drift en Plompetorengracht: Beens Groep. 2 keldereigenaren hebben deelgenomen aan de beoordeling en selectie van de aannemer.
- We bepaalden de volgorde van de bouwblokken waarin we het werk aanpakken en maken een planning.
