Simplonbaan en Furkabaan: nieuwe bomen en opknappen fietspaden
Fase project:
In uitvoering
Start werkzaamheden:
December 2024
Tot maart 2024 knapten we de boomvakken langs de Simplonbaan en Furkabaan op en zijn de nieuwe bomen geplant. In 2024 vervangen we het fietspad.
Wat gaan we doen?
Op veel plekken in de fietspaden drukken de boomwortels de tegels omhoog en zitten er scheuren in het asfalt. Het rode asfalt van de bestaande fietspaden gaan we vervangen voor nieuw asfalt en op de plaatsen waar nog tegels in het fietspad aanwezig zijn, vervangen we deze voor asfalt.
Verkeershinder en bereikbaarheid
In verschillende fases sluiten we de Simplonbaan en Furkabaan in 1 richting af voor autoverkeer (zie kaartjes onderaan deze pagina). Autoverkeer wordt omgeleid via de Stelviobaan en Brennerbaan. Ook sluiten we een aantal zijstraten af.
Fietsers kunnen over de afgesloten rijbaan rijden of worden omgeleid, Voetgangers kunnen langs de werkzaamheden lopen.
Parkeren
Alle parkeerplaatsen op het weggedeelte waar we werken stellen we buiten gebruik. U ziet steeds 2 weken van tevoren om welke parkeerplaatsen het gaat. U kunt uw auto dan ergens anders in de wijk parkeren.
Tijdelijk zwart asfalt
Op de Furkabaan maken we de fietspaden tijdelijk van zwart asfalt in plaats van rood asfalt. Over 2-3 jaar gaan we namelijk ook de rijweg opnieuw asfalteren. Vanaf dan geldt er een maximumsnelheid van 30 km. Dit maakt het verkeer veiliger en helpt voetgangers en fietsers beter over te steken. Ook willen we dan meteen de straat verbeteren, met meer groen en minder stenen en asfalt.
We onderzoeken nu welke veranderingen aan de straat daarvoor nodig zijn, mogelijk ook aan de fietspaden. Dan is het zonde om deze nu rood te maken, want dat kost meer geld dan zwart asfalt. Als we meer weten over de plannen, informeren we u verder. Heeft u hier al vragen over? Mail dan naar Verkeer.en.vervoer@utrecht.nl.
Planning

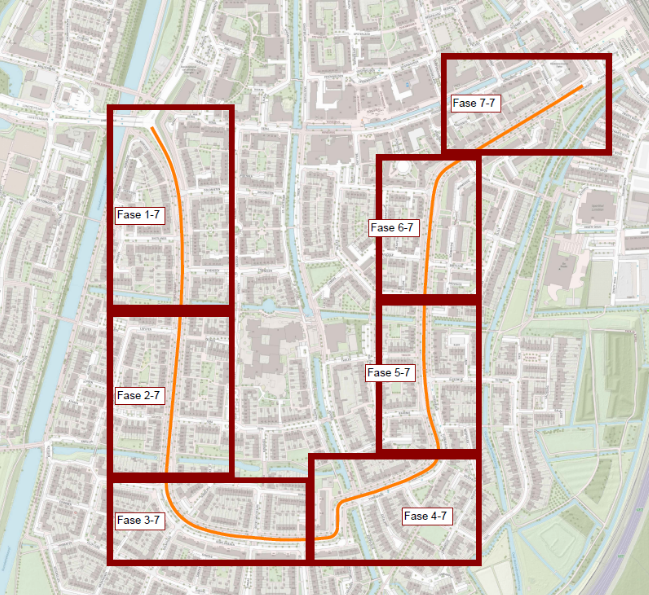

De werkzaamheden delen we op in 9 fasen. We beginnen op de Simplonbaan, tussen de Oeral en de Pyreneeën, aan de kant van de even huisnummers. We hopen vóór de kerst de 1e fase te hebben afgerond. Van 21 december tot en met 5 januari zijn er geen werkzaamheden vanwege de feestdagen.
Wanneer | Wat |
---|---|
2 december t/m 20 december 2024 | Fase 1: Fietspad tussen Pyreneeen en Oeral is afgesloten.
|
21 december 2024 – 5 januari 2025 | Kerst periode. Geen werkzaamheden |
6 januari t/m half januari 2025 | Fase 2 : Fietspad tussen Baronie en fietsoversteek Filipijnen (west) is afgesloten.
|
half januari t/m eind januari 2025 | Fase 3 en afronding fase 2: Bestratingsfase 2. Fietspad tussen Baronie en fietsoversteek Filipijnen (west) is open.
|
begin februari t/m half februari 2025 | Fase 4, 5 en afronding fase 3: Bestratingswerkzaamheden fase 3. Fietspad tussen fietsoversteek Filipijnen (west) en Pyreneeën is open.
|
half februari t/m eind februari 2025 | Fase 6: Fietspad tussen Lunettenbaan en Lofoten is afgesloten
|
begin maart t/m half maart 2025 | Fase 7A en afronding fase 6: Bestratingswerkzaamheden fase 6. Fietspad tussen Lunettenbaan en Lofoten is open
|
begin maart t/m half maart 2025 | Fase 7B: Fietspad tussen Filipijnen (oost) en Koppeldijk is afgesloten.
|
half maart t/m eind maart 2025 | Fase 8 en 9 en afronding fase 7A en 7B: Bestratingswerkzaamheden fase 7A en 7B. Fietspad tussen Lofoten en Koppeldijk is open.
|
